中国速度之二神山建设:完善的项目计划,高效能价值流
- 2021-11-03 14:53:42
- DevOps
- 转贴:
- IT PUB
- 845

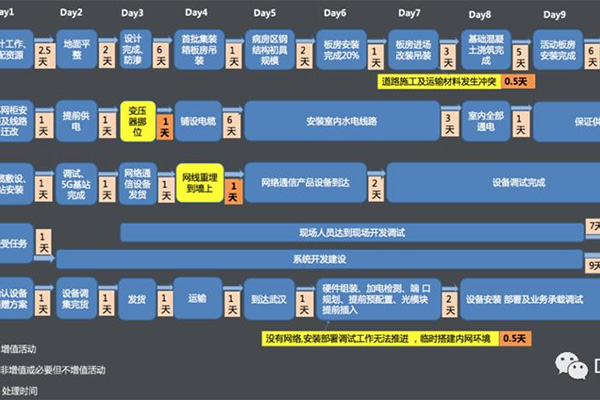

一、火神山雷神山的价值流
- Day1(1月24日):设计院的设计开始,各方调集人员和机器,两院的电力配套工程建设已经开始进行4台环网柜的安装及线路迁改,光缆铺设、5G基站安装工作开展起来,医疗系统建设那边接收到具体任务,且与自愿捐赠IT设备的厂商确认了捐赠方案。
- Day2(1月25日):基础建设这边机器完成大部分地面平整工作,电网实现了提前供电,5G基站完成调试建设,同时医疗系统这边已开始为期9天的系统开发建设,IT设备已完成设备调集准备发货。
- Day3(1月26日):设计工作完成,基础建设施工全面展开,开始地面防渗工作等,变压器根据设计图纸进行挪位,通信设备准备好开始发货,医疗系统建设现场人员抵达武汉开始为期7天的现场调试等工作,今天IT设备完成发货。
- Day4(1月27日):首批集装箱板房吊装开始,施工到哪里电缆就铺设到哪里,铺设电缆工作进行中,因临时将网线埋在地下,地面施工开始后,今天再把网线改在围墙上。
- Day5(1月28日):1栋双层病房区钢结构初具规模,室内水电线路开始安装,网络通信设备达到现场,IT设备也已达到武汉。
- Day6(1月29日):板房安装完成20%,水电暖用、机电设备、室内水电线路同步在作业,IT设备硬件组装、加电检测、端口规划、提前预配置、光模块提前插入工作开展。
- Day7(1月30日):集装箱板房进场、改装、吊装,室内工作继续,通信设备开始为期3天现场调试。
- Day8(1月31日):基础混凝土浇筑完成,室内实现全部通电,IT设备安装部署及业务承载调试,其他现场调试工作继续进行中。
- Day9(2月1日):活动板房全部安装完成,道路、医疗配套设施施工全面推进,医疗系统开发配合现场调试,大部分工作接近尾声。
- Day10(2月2日):工程完工,各设备系统完成调试,交付。
二、火神山雷神山的价值流亮点
- 多条价值流并串行:在强制依赖关系的工作,能前置完成的工作先完成,能并行开展的工作尽量并行开展 ,如:没有在设计图纸出来之前就开始平整土地,先临时提前供电等。
- 每个环节的处理时间极度高效:现场施工团队由各细分行业的龙头企业负责,不管是从技术还是从对业务的熟悉,都确保了每个独立施工活动处理时间可以用极限高效来评价。
- 每个任务环节从任务提出到完成时间短:每个环节的任务从开始到完成时间短,这种短可以基本用前置时间等于处理时间来形容,相当于每个任务等待或空闲的时间几乎不存在。
- 大规模增值活动,非增值活动少:从整个价值流来看,“小时制”的进度监控及各单位高效沟通,可以看出各团队开展的都是大规模的增值活动,非增值活动极少,最大程度消除过程浪费。
DevOps文章
联系我们
联系人: | 阿道 |
---|---|
电话: | 17762006160 |
地址: | 青岛市黄岛区井冈山路157号中南金石国际广场A座3202室 |
